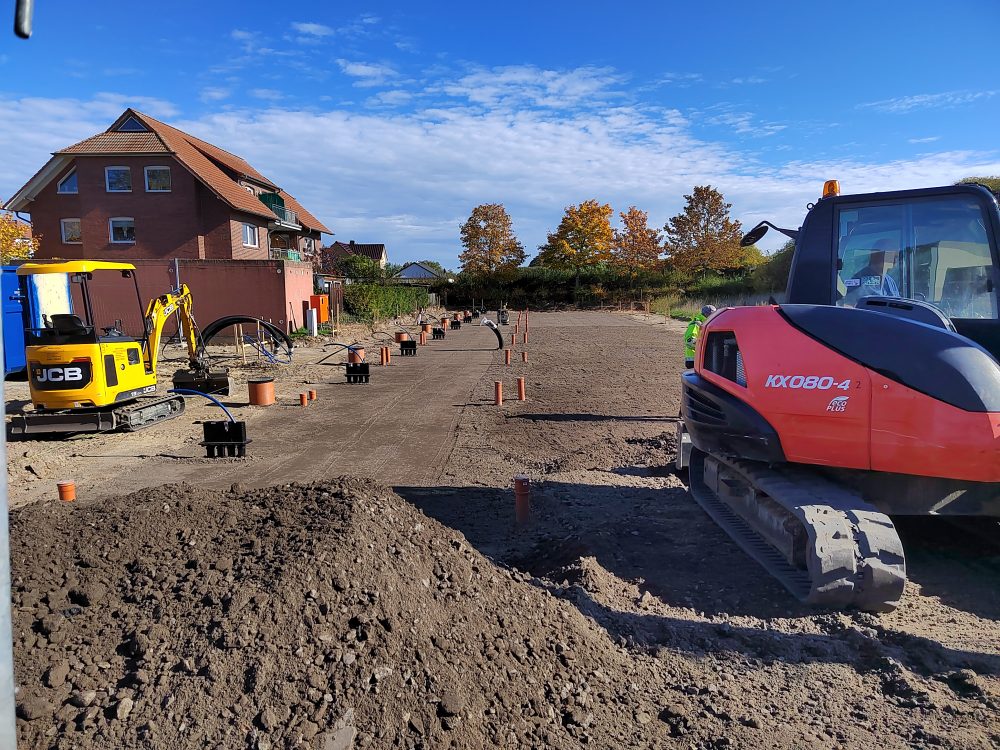

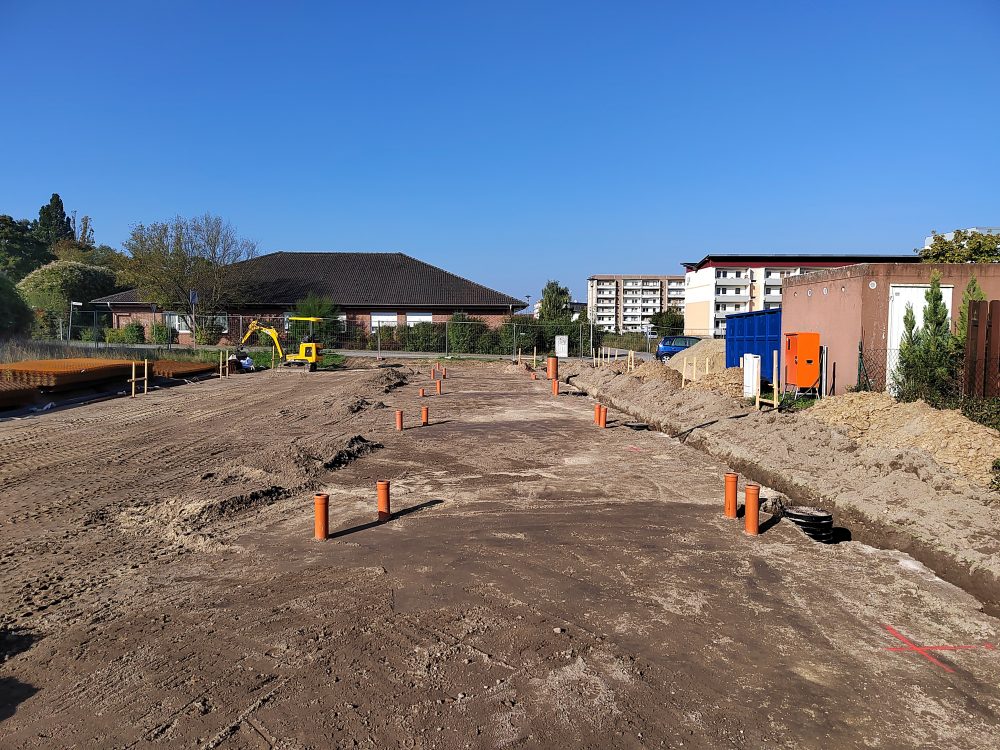

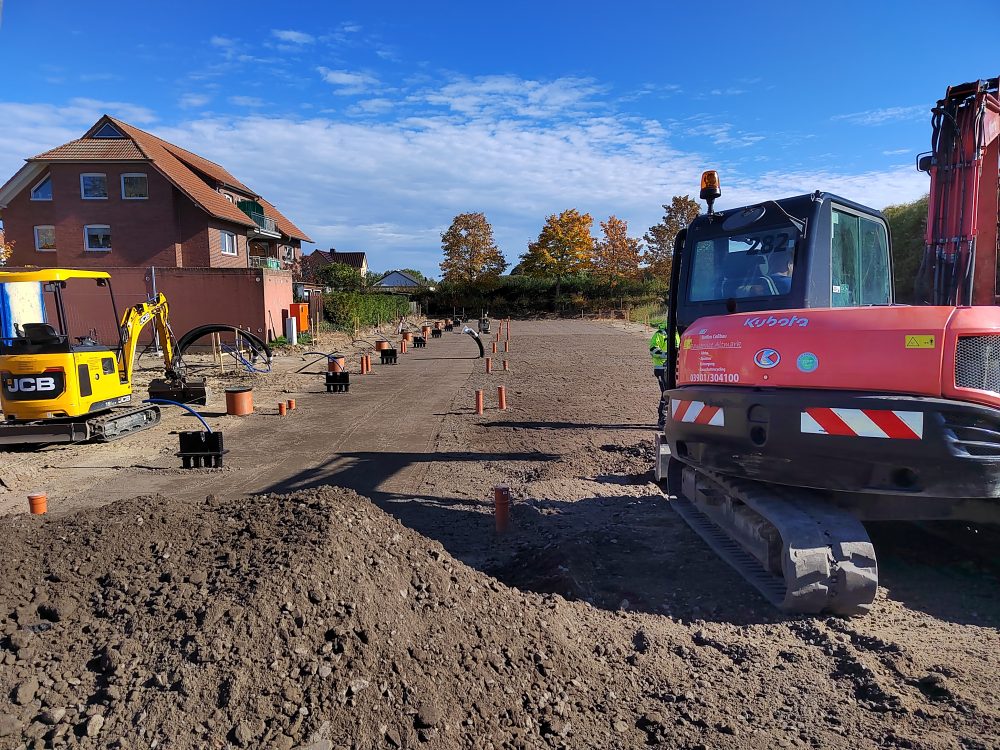

28-21 Bodenplatte Ausführung durch: 27.09.22 Graben für Abwasser+Wasser 30.09.22 Abwasseranschlüsse in den Häusern 07.10.22 Wärmeleitung eingebracht Austausch 10cm Split 10.10.22 Sohle verdichtet 13.10.22 Schalarbeiten 18.10.22 Bodenplatte betoniert Regenwasserleitung 01.11.22 Bodenplatte ausgeschalt zurück
